Cabinet dentaire de Niodior : ça commence à prendre tournure…
Au cours de la dernière mission dentaire du 12 au 26 avril dernier, la réalisation du cabinet dentaire de Niodior a franchi une étape décisive…
- Octobre 2013 : la construction est terminée
- Décembre 2013 : l’ électrification solaire est en cours
- Janvier 2014 : les fermetures portes et fenêtres sont posées
- Février 2014 : le puisard et les évacuations d’eaux usées sont en place
Janvier 2015 : le fauteuil est acheminé par voilier à bord d’ « Alizés II » de Francis Tolan
un socle de fonte de près de 90kg
« Ils font de drôles de choses ces toubabs… »
le dernier « mille terrestre » se fera en charrette et en âne
Le Dr Olivier Navarre, 1 des 3 praticiens de notre mission, a consacré une grande partie de son temps de mission à faire avancer cette réalisation
Lundi 14 avril : dès le lendemain de notre arrivée à Niodior pour une mission spéciale dentaire de 8 jours, Olivier a débuté le remontage du fauteuil dentaire acheminé par Francis Tolan à bord d’Alizés II en janvier dernier..

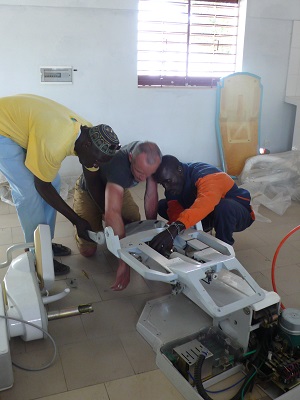

Remontage du fauteuil dentaire : pas une mince affaire mais dont Olivier se sortira en quelques heures
Les soignants locaux et les représentants du Comité de Santé de Niodior sont très fiers de ce nouveau cabinet dentaire high-tech et nous le font savoir !
MARDI 15
- Cabinet dentaire : Olivier poursuit le montage du fauteuil dentaire et prépare les canalisations pour le passage des gaines « air et eau » du fauteuil. Intervention rapide du plombier de Niodior
MERCREDI 16
- Cabinet dentaire : tentative de remise en fonctionnement du moteur d’aspiration => changement de relais mais moteur toujours non opérationnel. Intervention efficace du maçon, dont la facture est prise en charge par le Comité de santé
JEUDI 17
- Cabinet dentaire : 2ème tentative de remise en fonctionnement du moteur d’aspiration sans succès
VENDREDI 18
- Cabinet dentaire : arrivée de Dakar d’Alassane Dieng électricien du cabinet dentaire et de Hyacinthe Roger Kastin menuisier métallique. Finition de l’installation solaire et passage des gaines « air et eau » pour le fauteuil. Mise en fonctionnement de l’aspiration
SAMEDI 19
- Fauteuil dentaire : outre l’installation de l’eau et l’augmentation de la puissance par l’ajout d’une batterie supplémentaire (surcoût de 175 000CFA), quelques détails techniques restent à régler sur le fauteuil parmi lesquels :
– détartreur non fonctionnel
– micromoteur non fonctionnel
– à défaut de la mise en eau du fauteuil, il a été impossible de vérifier l’étanchéité du circuit d’eau du fauteuil. Le circuit « air » a été contrôlé et à priori semble fonctionner normalement
– Ces derniers éléments devraient être pris en charge par un technicien de la faculté dentaire de Dakar.
– Retour d’Ibou Bâ – l’infirmier Chef de poste de Niodior-, de Foundiougne qui constate l’évolution du chantier et s’en félicite. Olivier et Ibou prennent la décision de creuser un puits spécialement dédié à l’alimentation en eau du cabinet et du labo. Le coût supplémentaire est de 150 000CFA
DIMANCHE 20
- Réunion de fin de mission. Sont présents Ibou Bâ, l’ensemble du Comité de santé de Niodior, un enseignant représentant le lycée, l’équipe VSF
- Après les remerciements d’usage, Olivier fait le point sur l’avancée du cabinet dentaire en mettant l’accent sur l’importance de la maintenance et la nécessité d’un budget entretien (électricité, eau, matériel du cabinet) prélevé sur les recettes du cabinet
- Alassane Dieng qui a fait l’installation électrique du cabinet/laboratoire BK se verra confié l’entretien de l’installation solaire mais aussi de la pompe et du fauteuil, chaque semestre. Budget prélevé sur les recettes du cabinet (voire du poste de santé)
La mise en fonctionnement du cabinet dentaire est prévue pour le 2ème semestre 2014, après la nomination d’un TSO (Technicien en Soins Odontologiques) nommé par la Faculté dentaire de Dakar
Retrouvez l'historique de ce projet ici :
